国网辽阳供电公司168小时改造“三跨”线路 确保春运无忧
2022年01月16日09:21 | 来源:人民网-辽宁频道
“我们已全面完成跨越哈大高铁220千伏辽前一二线独立耐张段改造,目前安全隐患彻底消除,有效保障用电和高铁通行安全。”1月15日,国网辽阳供电公司运维检修部工作人员李明昊在例会上报告“三跨”线路隐患治理情况。

春节到来前夕,辽阳公司开展“三跨”线路改造。“三跨”线路是架空输电线路跨越高速铁路、高速公路、重要输电通道区段。

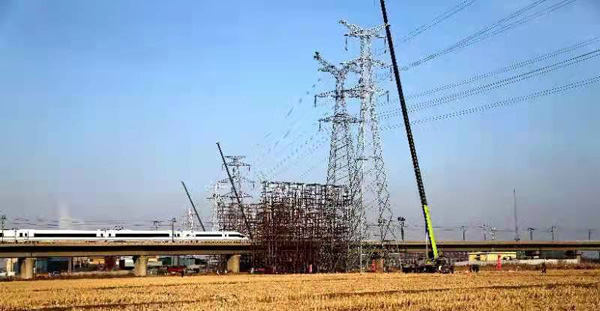

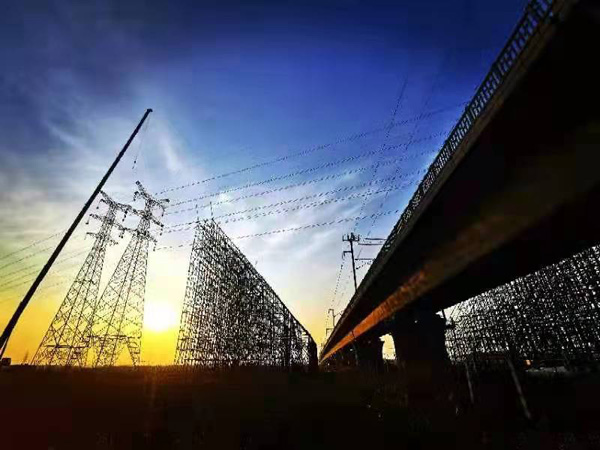

该工程由1月9日至15日止,将220千伏辽前一二线9号、10号、11号共3基直线塔拆除,新组立耐张塔2基、直线塔2基,改造线路长度0.585公里,导线采用钢芯铝绞线,架空地线为双OPGW光缆,改造后的线路以“耐-直-直-耐”型式跨越哈大高铁,线路按原路径改造,与高铁夹角75°。

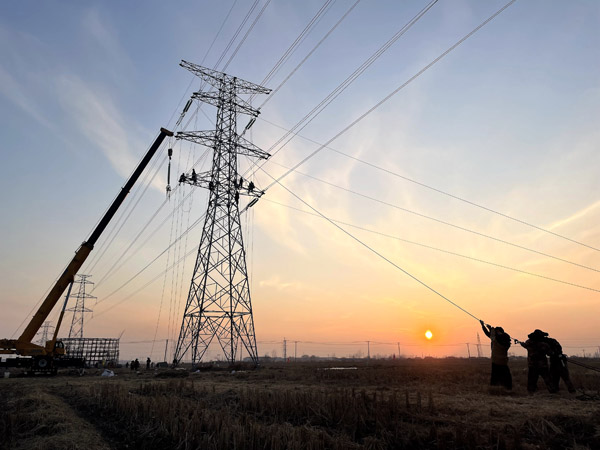

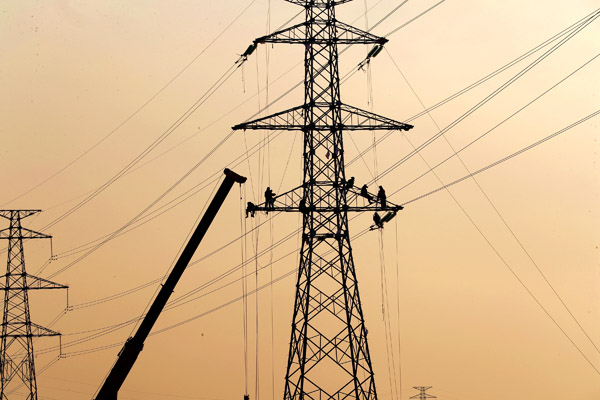

据悉,受高铁运行的特殊时段限制,拆除、架设导地线工作只能结合每日0时30分至4时30分的高铁“天窗”时间进行。辽阳公司各级管理人员严格履行到岗到位职责,全面管控现场施工安全和施工质量,全力确保工程安全,累计出动施工人员410余人次。

通过改造,有效提升杆塔的安全可靠系数,增强输电线路抗大风、抗覆冰能力,增大线路安全系数,确保春运高铁增开班次无忧,为地方经济社会发展提供坚强电力保障。
